Vue en coupe d'une dalle en construction montrant la coordination entre réseaux de plomberie et d'électricité
Publié le 15 mars 2024

Le conflit entre plombier et électricien n’est pas une fatalité de chantier, mais le symptôme d’une absence de référentiel technique unique.

  • La hiérarchie est claire : les réseaux rigides avec contrainte de pente (évacuations de plomberie) se posent toujours avant les réseaux flexibles (gaines électriques).
  • Les choix structurants comme le raccordement monophasé ou triphasé doivent être faits en amont, en anticipant les futurs gros consommateurs d’énergie (pompe à chaleur, voiture électrique).

Recommandation : Devenez le garant d’un Plan de Synthèse Technique détaillé et opposable, plutôt que le simple messager entre artisans, pour supprimer les conflits à la source.

La hantise de tout autoconstructeur : le téléphone sonne, et le plombier annonce d’un ton dépité qu’il vient de percer une gaine électrique en posant une évacuation. Ce scénario catastrophe, loin d’être un simple « manque de chance », est la conséquence directe d’un défaut de méthode dans la coordination des corps d’état. En tant que maître d’ouvrage, vous êtes bombardé de conseils génériques : « il faut bien communiquer », « organisez des réunions de chantier ». Pourtant, ces recommandations échouent souvent à prévenir les conflits techniques les plus basiques, car elles vous placent dans un rôle de secrétaire ou de simple messager entre des artisans qui ne partagent pas la même vision globale.

La véritable source du problème n’est pas le manque de dialogue, mais l’absence d’un référentiel commun et incontestable. Mais si la solution n’était pas de multiplier les discussions, mais de mettre en place un système rigoureux en amont ? La clé réside dans la création d’un document central, le Plan de Synthèse Technique. Ce n’est pas simplement un planning, mais une superposition de tous les plans techniques (plomberie, électricité, VMC, etc.) qui devient la seule et unique source de vérité pour tous les intervenants. Votre rôle change alors radicalement : de coordinateur débordé, vous devenez le garant d’un système qui anticipe et résout les interférences avant même qu’elles ne se matérialisent sur le chantier.

Cet article va vous fournir la méthode et les points de contrôle essentiels pour construire et faire respecter ce référentiel. Nous allons analyser, étape par étape, les décisions critiques et les erreurs à ne pas commettre, pour que la cohabitation des réseaux invisibles ne soit plus une source d’angoisse, mais le résultat d’une planification maîtrisée.

Plomberie ou électricité : qui doit passer ses réseaux en premier dans les cloisons ?

La question de l’ordre de passage des réseaux n’est pas une affaire de préférence, mais de contraintes physiques. La règle fondamentale est simple : les éléments les plus rigides et les plus contraints passent en premier. Dans la majorité des cas, cela concerne la plomberie. Les tuyaux d’évacuation en PVC, notamment les diamètres importants comme 100 mm pour les WC, exigent une pente précise et continue pour fonctionner. Ils ne peuvent pas être déviés facilement. Les gaines électriques, en revanche, sont flexibles et peuvent contourner les obstacles.

Le protocole logique de coordination des réseaux dans les cloisons et les dalles doit donc suivre une hiérarchie stricte :

  • Étape 1 : Les évacuations principales. Les tuyaux en PVC de grand diamètre (EU/EV) sont installés en premier car leur tracé est dicté par la gravité et les contraintes de pente.
  • Étape 2 : L’alimentation en eau. Les tuyaux d’alimentation (PER, multicouche) sont moins contraints que les évacuations mais restent plus rigides que les gaines électriques. Ils sont posés ensuite.
  • Étape 3 : Les gaines de VMC. Particulièrement pour une VMC double flux, les gaines rigides et isolées de grand diamètre (125 à 160 mm) nécessitent un espace conséquent et doivent être positionnées avec soin.
  • Étape 4 : Les gaines électriques. En dernier lieu, l’électricien passe ses gaines TPC et ICTA. Leur flexibilité leur permet de s’adapter aux espaces restants, en passant au-dessus ou en dessous des autres réseaux.

La clé est de disposer d’un plan de synthèse technique validé par tous les corps de métier avant même le début du cloisonnement. Un conseil essentiel : une fois tous les réseaux posés et avant la fermeture des cloisons ou le coulage de la chape, photographiez tout. Ces clichés constitueront une documentation inestimable (le Dossier des Ouvrages Exécutés ou DOE) pour toute intervention future.

Pour garantir le succès de cette coordination, il est essentiel de bien maîtriser la hiérarchie des interventions des différents corps d'état.

Monophasé ou triphasé : quel raccordement choisir pour une maison avec pompe à chaleur et voiture électrique ?

Le choix entre un raccordement monophasé et triphasé est l’une des décisions les plus structurantes pour votre installation électrique. Elle ne doit pas être prise à la légère, car une erreur d’anticipation peut coûter très cher à corriger. Une installation monophasée, limitée à 12 kVA, peut suffire pour une maison classique. Cependant, l’intégration d’équipements énergivores comme une pompe à chaleur (PAC) puissante, une borne de recharge pour véhicule électrique (VE) ou des panneaux photovoltaïques change radicalement la donne.

Le triphasé, qui permet d’atteindre 36 kVA et plus, répartit la puissance sur trois phases. Cela évite les disjonctions intempestives lorsque plusieurs gros appareils fonctionnent simultanément. C’est un prérequis pour une borne de recharge rapide (22 kW) et devient obligatoire pour une installation photovoltaïque d’une puissance supérieure à 6 kWc. Pour y voir plus clair, cette comparaison directe est indispensable. Le tableau suivant synthétise les avantages et inconvénients de chaque solution, en se basant sur une analyse des raccordements pour maison neuve.

Comparaison monophasé vs triphasé pour une maison moderne
Critère Monophasé Triphasé
Puissance maximale 12 kVA 36 kVA et plus
Coût installation initiale Standard +20% environ
Équilibrage des phases Non nécessaire Permet d’éviter les disjonctions
Compatibilité PAC Limitée aux petites PAC Toutes puissances
Recharge VE 7,4 kW max 22 kW possible
Photovoltaïque Limité à 6 kWc Obligatoire au-delà de 6 kWc

L’étude d’un cas concret est parlante : une maison moderne de 150m² avec une PAC de 11 kW, une borne de 11 kW et 9 kWc de panneaux solaires en autoconsommation exige un raccordement triphasé. Le surcoût pour passer une gaine technique à 5 conducteurs au lieu de 3 lors de la construction est marginal (environ 200 €). En revanche, modifier l’installation après coup peut impliquer de rouvrir une tranchée et coûter plus de 3000 €. L’anticipation est donc votre meilleur allié financier.

Ce choix technique a des implications profondes sur la conception de votre installation, il est donc primordial de bien comprendre les différences entre monophasé et triphasé.

L’erreur de pente qui bouche vos WC suspendus tous les 6 mois

Un WC suspendu qui se bouche régulièrement n’est que très rarement un problème lié à la cuvette elle-même. Dans 99% des cas, la cause est invisible, cachée dans la dalle ou derrière le coffrage : une pente d’évacuation insuffisante. C’est une erreur de conception fondamentale qui condamne l’installation dès le premier jour. Pour assurer un écoulement par gravité efficace des matières et du papier, une pente minimale est une exigence non-négociable, régie par les Documents Techniques Unifiés (DTU).

La règle d’or pour une évacuation de WC (diamètre 100 mm) est une pente de 1% à 2%, soit 1 à 2 centimètres de dénivelé par mètre de tuyau. Une pente inférieure à 1% ne génère pas une vitesse d’écoulement suffisante, provoquant la stagnation des solides et la formation de bouchons chroniques. À l’inverse, une pente supérieure à 3% est tout aussi problématique : l’eau s’écoule trop vite, laissant les matières solides « échouées » dans le conduit. Des experts en plomberie sanitaire confirment qu’une pente réduite de 2% à 0,5% condamne l’installation à des dysfonctionnements certains.

Le moment critique pour la validation de cette pente est juste avant le coulage de la dalle ou la fermeture du coffrage. C’est un point de contrôle que l’autoconstructeur ne doit jamais déléguer sans vérification. L’illustration ci-dessous montre un test simple mais crucial pour valider la pente avant qu’il ne soit trop tard.

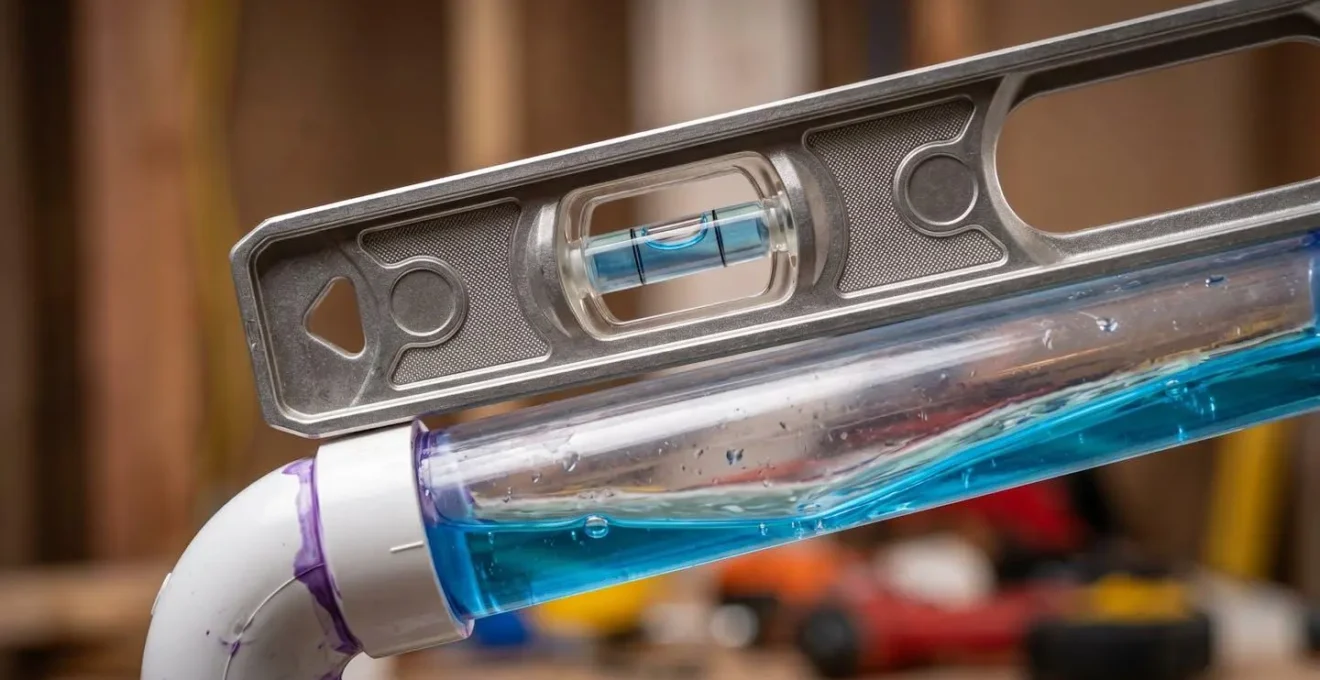

Comme on peut le voir, l’utilisation d’un niveau à bulle de grande longueur posé sur le tuyau est la première étape. Un test complémentaire consiste à verser un peu d’eau (éventuellement colorée pour une meilleure visibilité) dans le conduit pour observer la dynamique de l’écoulement. L’eau doit s’évacuer de manière fluide et complète, sans laisser de zone de stagnation. C’est à ce moment précis, et pas après, que les ajustements doivent être faits.

Valider ce point technique est une responsabilité majeure, car une fois le béton coulé, toute correction devient extrêmement coûteuse. Prenez le temps de relire les principes fondamentaux d'une bonne évacuation.

Simple ou double flux : laquelle est vraiment rentable pour une rénovation partielle ?

La ventilation est un poste crucial, souvent sous-estimé en rénovation. Si la VMC simple flux hygroréglable reste une solution efficace et économique, la VMC double flux séduit par sa promesse de confort et d’économies d’énergie en récupérant les calories de l’air extrait. Cependant, dans le cadre d’une rénovation partielle, son installation peut vite tourner au casse-tête technique et financier, annulant sa rentabilité théorique.

La principale difficulté de la double flux réside dans son double réseau de gaines rigides et isolées, l’un pour l’insufflation d’air neuf et l’autre pour l’extraction de l’air vicié. Ces gaines, d’un diamètre conséquent (souvent 125 à 160 mm), doivent trouver leur place dans des faux-plafonds ou des plénums techniques. En rénovation, cet espace est rarement disponible sans des travaux lourds. L’intégration d’une VMC double flux augmente considérablement la complexité de coordination avec les autres réseaux. D’ailleurs, une analyse récente montre une augmentation de 50% de la complexité de coordination des corps de métier sur un chantier intégrant ce système.

Avant de vous lancer, une analyse pragmatique s’impose. La décision ne doit pas être idéologique mais basée sur la faisabilité technique et un calcul de rentabilité honnête. Voici les points critiques à évaluer :

  • Hauteur sous plafond : Disposez-vous d’au moins 20-25 cm de hauteur disponible pour créer des faux-plafonds techniques sans rendre les pièces oppressantes ?
  • Passages des gaines : Est-il possible de faire passer deux réseaux de gaines de grand diamètre à travers les murs et les planchers sans compromettre la structure du bâtiment ?
  • Étanchéité à l’air : La performance d’une double flux est directement liée à l’étanchéité globale du logement. Si vous ne rénovez qu’une partie de la maison, l’efficacité de l’échangeur sera fortement dégradée par les fuites d’air des zones non traitées.
  • Coût global : Le surcoût de l’équipement, de la pose, des travaux de plâtrerie et de la coordination complexe sera-t-il réellement compensé par les économies d’énergie dans un bâtiment qui n’est pas parfaitement isolé et étanche ?

En rénovation partielle, la VMC simple flux hygroréglable de type B est souvent le choix de la raison : plus simple à installer, moins chère et offrant déjà une excellente performance de ventilation. La double flux ne devient véritablement rentable que dans le cadre d’une rénovation globale lourde, pensée dès le départ pour une performance énergétique maximale.

Pour faire le bon choix, il est donc impératif de bien peser les contraintes et bénéfices de chaque système de ventilation dans votre contexte spécifique.

Quand percer la dalle : les trous oubliés qui coûtent cher en carottage béton

Le moment du coulage de la dalle est un point de non-retour. Chaque gaine, chaque fourreau, chaque évacuation qui n’a pas été positionné à ce stade devient une source de coûts et de complications. L’oubli d’une réservation se paie au prix fort : le carottage du béton armé. C’est une opération bruyante, poussiéreuse, coûteuse (plusieurs centaines d’euros par trou) et qui peut, si elle est mal réalisée, endommager les aciers structurels de la dalle.

L’anticipation est la seule stratégie viable. Avant que la toupie de béton n’arrive, vous devez avoir une vision exhaustive de tous les flux qui traverseront la dalle, aujourd’hui et demain. Cela signifie non seulement les réseaux évidents comme les évacuations, mais aussi toutes les alimentations futures pour le jardin, le portail ou un éventuel spa. Le marquage au sol, comme le montre l’image ci-dessous, est la matérialisation physique de votre plan de synthèse. Chaque couleur correspond à un corps de métier, transformant un plan 2D en instructions claires sur le chantier.

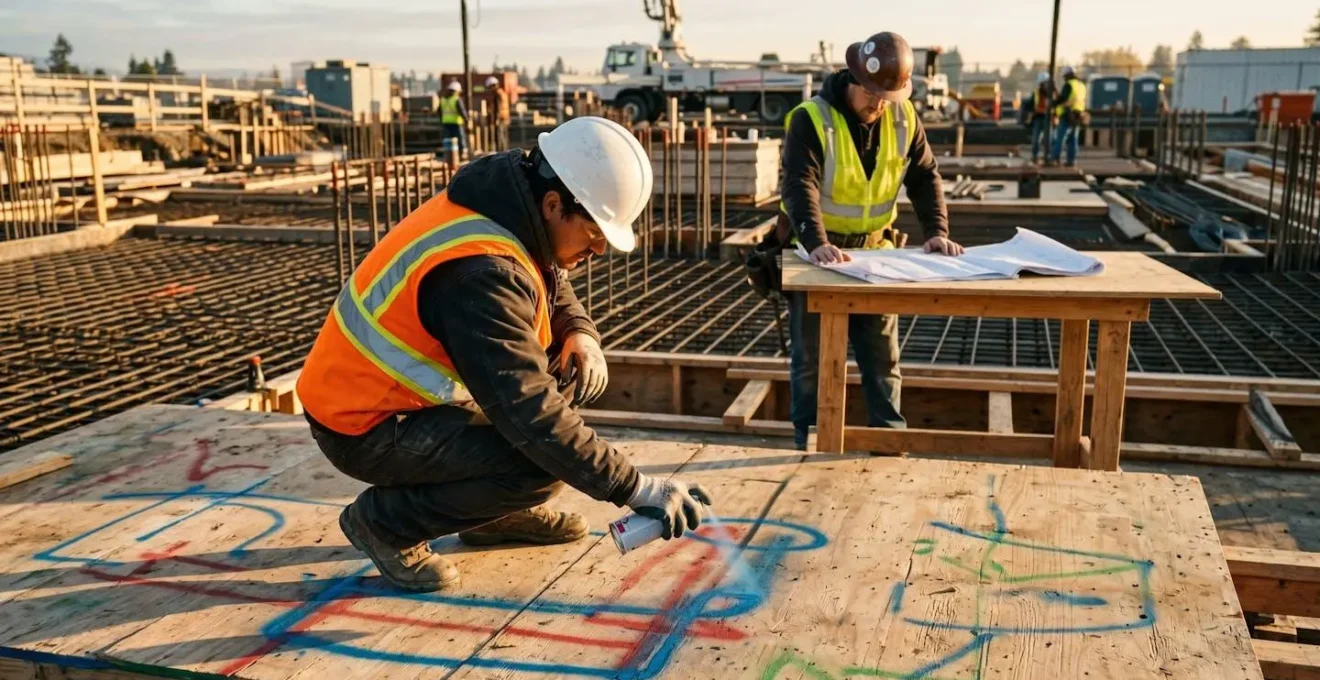

Pour éviter les « j’aurais dû y penser », voici une liste non exhaustive des réservations les plus fréquemment oubliées et qui doivent impérativement figurer sur votre plan avant le coulage :

  • Fourreaux électriques principaux (TPC rouge Ø90mm) et télécom (gaine verte Ø40mm).
  • Gaine d’arrivée d’eau potable (PEHD bleu, souvent dans un fourreau plus large pour protection).
  • Évacuations EU/EV (PVC Ø100-125mm) avec leurs pentes déjà calculées et calées.
  • Fourreaux d’attente vers la terrasse, le jardin ou le garage pour l’éclairage extérieur, les prises et l’alimentation du portail.
  • Réservation pour l’unité extérieure de la pompe à chaleur (passage des liaisons frigorifiques, alimentation électrique, évacuation des condensats).
  • Passage de la fibre optique entre le point d’entrée et le local technique ou la baie de brassage.
  • Arrivée d’eau spécifique pour un réfrigérateur américain ou un îlot central.
  • Ventilations pour le vide sanitaire si applicable.

Cette phase est un test grandeur nature de votre capacité à vous projeter. Chaque réservation est une porte ouverte vers le futur, chaque oubli est un mur de béton à franchir.

Une bonne planification des réservations est la base d’une construction sereine. Relire la liste des points à ne jamais oublier peut vous sauver de bien des tracas.

L’erreur de planning qui pousse le peintre à intervenir avant le ponçage du placo

Le conflit entre le plaquiste, l’électricien et le peintre est un classique des chantiers mal coordonnés. Le symptôme est toujours le même : le peintre arrive, applique sa première couche, et la lumière rasante révèle une myriade de défauts (bosses, creux, fissures) que la peinture ne fait qu’amplifier. Le responsable est alors désigné : le plaquiste a mal fait ses bandes. Pourtant, la cause est souvent plus profonde et liée à une mauvaise séquence des interventions.

Un défaut courant provient des boîtiers électriques. Si l’électricien a positionné ses boîtes d’encastrement de manière à ce qu’elles dépassent ne serait-ce que de 2 millimètres de la surface du placo, il devient physiquement impossible pour le plaquiste de réaliser un ratissage et un ponçage parfaits. La surépaisseur du boîtier crée une « bosse » que la peinture soulignera impitoyablement. La coordination ne s’arrête donc pas à la pose des gaines, mais va jusqu’au réglage millimétrique des appareillages.

La solution réside dans l’instauration d’un point de contrôle formel avant l’intervention du peintre : la réception du support. Cette étape ne doit pas être une simple formalité, mais un véritable audit qualité.

Étude de cas : Le test de la lampe rasante comme outil de validation

Sur un chantier, le maître d’ouvrage a institué un protocole de « validation support prêt à peindre ». Avant que le peintre ne puisse commander sa peinture, une visite est organisée avec le plaquiste et l’électricien. Le maître d’ouvrage utilise une lampe halogène puissante ou un projecteur de chantier qu’il plaque contre le mur pour créer une lumière rasante. Ce test impitoyable révèle instantanément tous les défauts de planéité, notamment les surépaisseurs dues aux boîtiers électriques mal réglés ou les bandes mal poncées. Aucune intervention du peintre n’est autorisée tant que les défauts ne sont pas corrigés et que le support n’est pas validé par la signature de tous les intervenants sur un procès-verbal de réception. Ce simple point de contrôle a éliminé 90% des litiges de finition.

Ce n’est qu’après cette validation formelle que le peintre peut intervenir en toute sérénité. Sans ce processus, vous vous exposez à un jeu de blâme stérile où chaque artisan rejette la faute sur l’autre, avec des coûts de reprise à la charge de l’autoconstructeur.

Pour que chaque artisan travaille dans des conditions optimales, il est crucial de comprendre l'importance de la séquence des interventions de second œuvre.

Quand visiter le chantier : les 3 étapes critiques du gros œuvre à ne pas rater

En tant qu’autoconstructeur, il est tentant de vouloir être sur le chantier tous les jours. C’est pourtant contre-productif. Votre rôle n’est pas de surveiller chaque coup de truelle, mais d’intervenir à des moments stratégiques pour valider des points clés, surtout ceux qui deviendront invisibles et incorrigibles. Pour le gros œuvre, il existe trois visites critiques où votre présence est non seulement recommandée, mais impérative.

Visite n°1 : Avant le coulage des fondations et de la dalle. C’est la visite la plus importante. Vous devez vérifier la conformité des fouilles, la bonne disposition du ferraillage, et surtout, la présence et le positionnement exact de TOUTES les réservations (fourreaux, évacuations) selon votre plan de synthèse. C’est votre dernière chance d’ajuster un passage de gaine sans avoir à utiliser un marteau-piqueur. Une fois cette étape validée, le maçon peut couler le béton. Il faudra ensuite respecter le temps de séchage. Pour une performance optimale, les normes DTU prévoient 28 jours de séchage pour une dalle en béton avant de la charger lourdement.

Visite n°2 : Avant la fermeture des murs et des cloisons (mise hors d’eau / hors d’air). À ce stade, les murs extérieurs sont montés et la charpente/toiture est en place. C’est le moment de vérifier l’ensemble des réseaux qui passent dans les murs et les vides techniques : gaines électriques, plomberie, VMC. Prenez des photos détaillées de chaque mur avant la pose de l’isolant et du parement. Vous vérifiez ici la bonne cohabitation des réseaux, l’absence de « croisements » dangereux et la conformité avec votre plan de synthèse.

Visite n°3 : Avant la pose des faux-plafonds. Le plénum (l’espace entre le plancher supérieur et le faux-plafond) est un véritable « no man’s land » technique où se croisent gaines de VMC, spots électriques, et parfois tuyauteries. Cette visite permet de valider une dernière fois la coordination dans cet espace confiné, de s’assurer que les spots ne sont pas trop proches de l’isolant (risque d’incendie) et que les gaines de VMC ne sont pas écrasées.

Ces trois visites correspondent aux moments où des décisions cruciales sur les réseaux invisibles sont finalisées. Manquer l’une d’elles, c’est accepter de perdre le contrôle sur une partie de votre construction.

Maîtriser le calendrier de ces interventions est fondamental. Pour être efficace, concentrez-vous sur ces trois étapes clés du gros œuvre.

À retenir

  • La hiérarchie des réseaux est la clé : les conduits rigides et contraints par la gravité (évacuations) sont toujours posés avant les réseaux flexibles (électricité).
  • L’anticipation est votre meilleur investissement : chaque réservation oubliée dans la dalle avant coulage se traduit par des coûts de carottage et des complications futures.
  • Votre rôle en tant qu’autoconstructeur n’est pas de faire le messager, mais d’être le garant d’un Plan de Synthèse Technique qui s’impose à tous les artisans.

Comment gérer un chantier complexe sans devenir le secrétaire de 15 artisans different ?

L’une des plus grandes frustrations de l’autoconstructeur est de passer ses journées à faire le « téléphone arabe » entre les artisans. « Dites au plaquiste que… », « Demandez à l’électricien si… ». Ce mode de fonctionnement est non seulement épuisant, mais il est aussi la porte ouverte aux malentendus, aux oublis et aux erreurs. La solution, comme le souligne un expert en coordination de chantier, est de changer de paradigme :

Le rôle du maître d’ouvrage n’est pas de transmettre des messages, mais d’être le garant d’un plan unique et à jour où tous les réseaux sont superposés.

– Expert en coordination de chantier, Guide de coordination des corps de métier 2024

Vous devez vous imposer non pas comme un chef, mais comme le gardien du système. Ce système repose sur un outil central : le Plan de Synthèse Technique. Ce n’est pas un simple dessin, c’est le document contractuel de référence. Chaque artisan doit s’y conformer. Votre mission est de le créer, de le maintenir à jour et de le rendre accessible à tous, à tout moment. En faisant cela, vous supprimez l’ambiguïté. La question n’est plus « qu’est-ce qu’a dit l’autre ? », mais « qu’est-ce qui est indiqué sur le plan ? ».

Pour mettre en place ce système de manière pragmatique, il faut s’équiper d’outils simples mais efficaces et instaurer des rituels de communication clairs. Passer de la coordination orale à la gestion par le plan est la seule façon de reprendre le contrôle de votre chantier.

Votre plan d’action pour une coordination centralisée

  1. Créer un référentiel unique : Mettez en place un dossier partagé en ligne (Google Drive, Dropbox) avec la dernière version des plans de synthèse, fiches techniques et planning. C’est la seule source de vérité.
  2. Instituer un point de synchronisation : Organisez une réunion de chantier hebdomadaire de 30 minutes, à heure fixe, sur site. L’objectif n’est pas de discuter, mais de valider les étapes passées et de confirmer les prochaines par rapport au plan.
  3. Documenter visuellement : Photographiez systématiquement chaque étape clé avant toute fermeture (dalle, cloisons, faux-plafonds) et partagez les photos dans le dossier commun. Une image vaut mille mots.
  4. Maintenir une trace écrite : Utilisez un cahier de chantier digital simple ou un groupe de messagerie dédié où toutes les décisions et validations importantes sont consignées par écrit.
  5. Rendre le plan opposable : Intégrez une clause dans les devis de chaque artisan stipulant que « l’intervention doit être réalisée en stricte conformité avec la version la plus récente du plan de synthèse technique disponible sur le dossier partagé ».

Pour assurer une construction sereine, il est crucial de ne jamais oublier les principes fondamentaux de la hiérarchie des réseaux qui sont à la base de tout plan de synthèse.

Pour appliquer cette méthode, la première étape consiste à formaliser votre propre Plan de Synthèse Technique avant même la première réunion de chantier. C’est l’investissement initial qui vous fera économiser le plus de temps, d’argent et de stress sur le long terme.

Rédigé par Thomas Lefebvre, Ancien artisan menuisier devenu conducteur de travaux généraliste. Avec 20 ans de chantiers à son actif, il connaît toutes les ficelles pour gérer les plannings, vérifier les devis et coordonner les corps d'état sans stress.
