En résumé :
- Le chaos sur un chantier n’est pas une fatalité, mais le résultat de l’absence de règles claires dès le départ.
- La solution n’est pas de mieux communiquer, mais d’imposer des protocoles de responsabilité non-négociables (nettoyage, stockage, sécurité).
- La maîtrise du planning ne vient pas d’un logiciel, mais de l’identification du « chemin critique » (les fenêtres, la chape) et de l’intégration de tampons de sécurité réalistes.
- Passer du statut de client dépassé à celui de pilote de chantier (OPC) exige de connaître les leviers de pouvoir : le contrat, les validations écrites et les réunions structurées.
Le rêve d’une rénovation parfaitement exécutée se heurte souvent à une réalité brutale : un ballet d’artisans désynchronisés, des retards qui s’accumulent et un budget qui explose. Vous avez beau essayer de communiquer, de relancer, rien n’y fait. Le plaquiste bloque le passage du plombier, le peintre attend que le sol soit fini, et personne ne veut nettoyer les débris de l’autre. La frustration monte et votre chantier de 100m² ressemble plus à une poudrière qu’à un projet maîtrisé. Les conseils habituels – « bien choisir ses artisans » ou « faire des réunions régulières » – sonnent creux face au désordre ambiant. Ils traitent les symptômes, jamais la cause racine.
Mais si la véritable clé n’était pas de demander plus de bonne volonté, mais plutôt d’imposer un cadre de jeu non-négociable ? Si au lieu de subir, vous deveniez le véritable chef d’orchestre, l’OPC (Ordonnancement, Pilotage, Coordination) de votre propre projet ? La coordination d’un chantier ne repose pas sur la diplomatie, mais sur l’établissement de protocoles de responsabilité clairs et l’anticipation des points de friction systémiques – ces problèmes récurrents comme le nettoyage, le stockage ou les temps de séchage, qui transforment immanquablement la bonne volonté en chaos. Il ne s’agit pas d’être autoritaire, mais d’être un pilote avisé qui connaît les règles et sait les faire appliquer.
Cet article n’est pas une collection de vœux pieux. C’est un guide opérationnel pour vous donner les leviers de pouvoir. Nous allons décortiquer, un par un, les conflits les plus courants et vous fournir des solutions concrètes, des méthodes professionnelles et des scripts d’intervention pour transformer votre chantier en une mécanique bien huilée, où chaque artisan sait exactement quoi faire, quand le faire, et de qui il est responsable.
Sommaire : Piloter un chantier multi-artisans : le manuel de survie du maître d’ouvrage
- Le « lot nettoyage » : qui du peintre ou du carreleur doit gratter les taches de colle ?
- Pourquoi l’absence de garde-corps provisoire peut arrêter votre chantier immédiatement ?
- L’erreur de laisser le plaquiste stocker ses plaques dans la future cuisine
- Peintre avant ou après le parquet : le dilemme éternel enfin tranché par les pros
- Comment gérer un artisan qui sous-traite votre chantier sans vous prévenir ?
- Comment mener une réunion de chantier de 30 minutes qui règle 90% des problèmes ?
- Fenêtres ou Placo : quelle tâche retarde tout le reste si elle prend 2 jours de retard ?
- Comment créer un rétroplanning réaliste qui tient compte du temps de séchage de la chape ?
Le « lot nettoyage » : qui du peintre ou du carreleur doit gratter les taches de colle ?
La question du nettoyage est le point de départ de 90% des conflits sur un chantier. Ce n’est pas un détail, c’est un enjeu majeur qui révèle la structure de responsabilité de votre projet. Ne pas le cadrer, c’est laisser la porte ouverte au chaos. En effet, des analyses du secteur montrent que 15% à 20% du temps total de chantier est consacré à la coordination entre les corps d’état, et une grande partie de ce temps est perdue à cause de supports mal préparés ou sales. La réponse à la question « qui nettoie ? » ne doit jamais être « celui qui a sali ». La seule réponse viable est : « celui qui en a la responsabilité contractuelle ».
Le principe professionnel à appliquer est celui de la « recette de support ». Avant de commencer son travail, chaque artisan doit formellement valider par écrit (un simple SMS ou email suffit) que la surface laissée par l’intervenant précédent est dans un état acceptable pour lui permettre de travailler. Le peintre refuse de commencer car le mur est couvert de projections de plâtre ? Il ne doit pas nettoyer, mais signaler le problème et c’est au plaquiste de revenir. Le carreleur refuse de poser car le sol est jonché de taches de colle ? C’est au responsable précédent de rectifier.
Pour que ce système fonctionne, il doit être inscrit noir sur blanc dans les devis de chaque artisan. Voici les points à contractualiser :
- Obligation de laisser un support propre et prêt : Chaque artisan s’engage à laisser sa zone d’intervention balayée et ses propres déchets évacués.
- Procédure de recette de support : L’artisan suivant doit valider l’état du support avant de commencer. Sans validation, la responsabilité des défauts lui incombe.
- Création d’un compte prorata : Allouez une petite partie du budget (ex: 2%) à un « pot commun » pour financer le nettoyage des zones communes ou les interventions d’une entreprise de nettoyage si nécessaire.
En agissant ainsi, vous ne demandez pas aux artisans d’être plus propres, vous les rendez contractuellement responsables de la qualité de leur passation. Le nettoyage devient un jalon technique comme un autre, et non une source de discorde.
Pourquoi l’absence de garde-corps provisoire peut arrêter votre chantier immédiatement ?
Sur un chantier, la sécurité n’est pas une recommandation, c’est une obligation légale dont vous êtes, en tant que maître d’ouvrage, le premier garant. L’absence de dispositifs de protection collective, comme un simple garde-corps provisoire autour d’une trémie d’escalier ou d’un étage ouvert, peut avoir des conséquences bien plus graves qu’un simple accident. C’est un risque qui engage directement votre responsabilité pénale, même si vous n’êtes pas un professionnel du bâtiment. Penser que cela ne concerne que les artisans est une erreur qui peut coûter très cher.
Une étude d’impact juridique sur la sécurité des chantiers est sans appel. L’absence de ces dispositifs peut entraîner une cascade de problèmes :
- Arrêt immédiat du chantier : Un simple passage de l’inspection du travail peut ordonner l’arrêt complet des travaux jusqu’à la mise en conformité.
- Exclusion des assurances : En cas d’accident, l’assurance Responsabilité Civile Professionnelle (RC Pro) de l’artisan peut refuser de couvrir les dommages, se retournant contre vous pour manquement à votre obligation de sécurité.
- Responsabilité pénale : Vous pouvez être poursuivi pour mise en danger de la vie d’autrui. Un cas récent en Île-de-France a vu un particulier condamné à 15 000€ d’amende pour une situation similaire.
La mise en place de ces protections n’est pas une dépense superflue, c’est un investissement qui protège votre projet, votre portefeuille et votre casier judiciaire.
equipment detail > spatial context. »/>

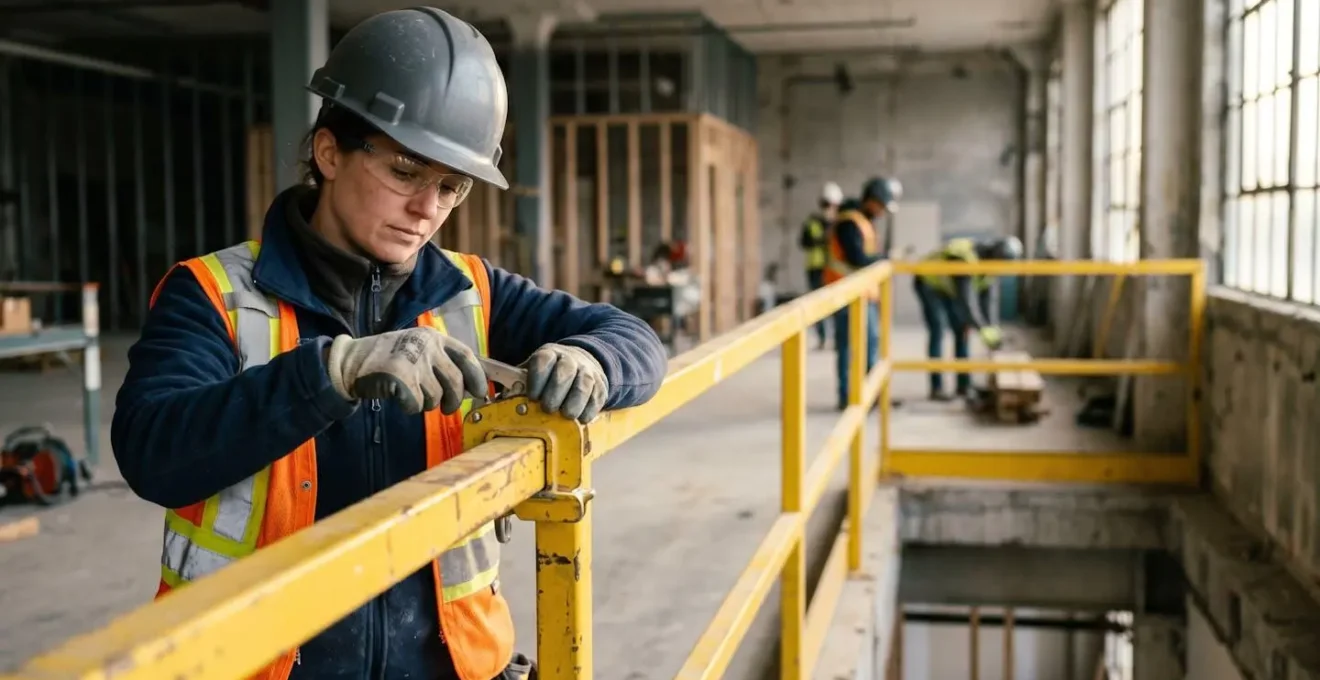

Comme le montre cette image, l’installation de garde-corps est un acte de professionnalisme qui sécurise l’espace pour tous les corps d’état. Vous devez donc exiger et vérifier que ces installations sont en place avant toute intervention en hauteur. Intégrez une ligne « mise en place des protections collectives » dans le devis du lot gros œuvre ou maçonnerie. Cela formalise la responsabilité et vous couvre en cas de contrôle ou d’accident.
L’erreur de laisser le plaquiste stocker ses plaques dans la future cuisine
L’espace de 100m² de votre chantier n’est pas une zone de stockage libre-service. C’est une zone de production qui nécessite une organisation logistique rigoureuse. L’une des erreurs les plus fréquentes est de laisser le premier artisan arrivé (souvent le plaquiste) entreposer tout son matériel au centre de la pièce la plus grande, typiquement le futur salon ou la cuisine. Cette décision, qui semble anodine, est en réalité une bombe à retardement qui va paralyser tout le flux de travail. Les autres artisans devront contourner, déplacer, ou travailler dans des espaces réduits, générant frustrations, pertes de temps et risques de dégradation.
La solution n’est pas de demander au plaquiste de « faire attention », mais d’imposer un plan de zonage dès le premier jour. Ce plan, même sommaire, doit être affiché et respecté par tous. Il définit clairement les zones suivantes :
- Zone de stockage des matériaux : Un espace défini, si possible près de l’entrée, où les livraisons sont déposées.
- Zone de circulation : Des couloirs de passage qui doivent rester libres en permanence.
- Zone de travail : L’espace où l’artisan intervient actuellement.
- Zone de coupe / déchets : Un endroit dédié pour les activités salissantes afin de contenir la poussière et les débris.

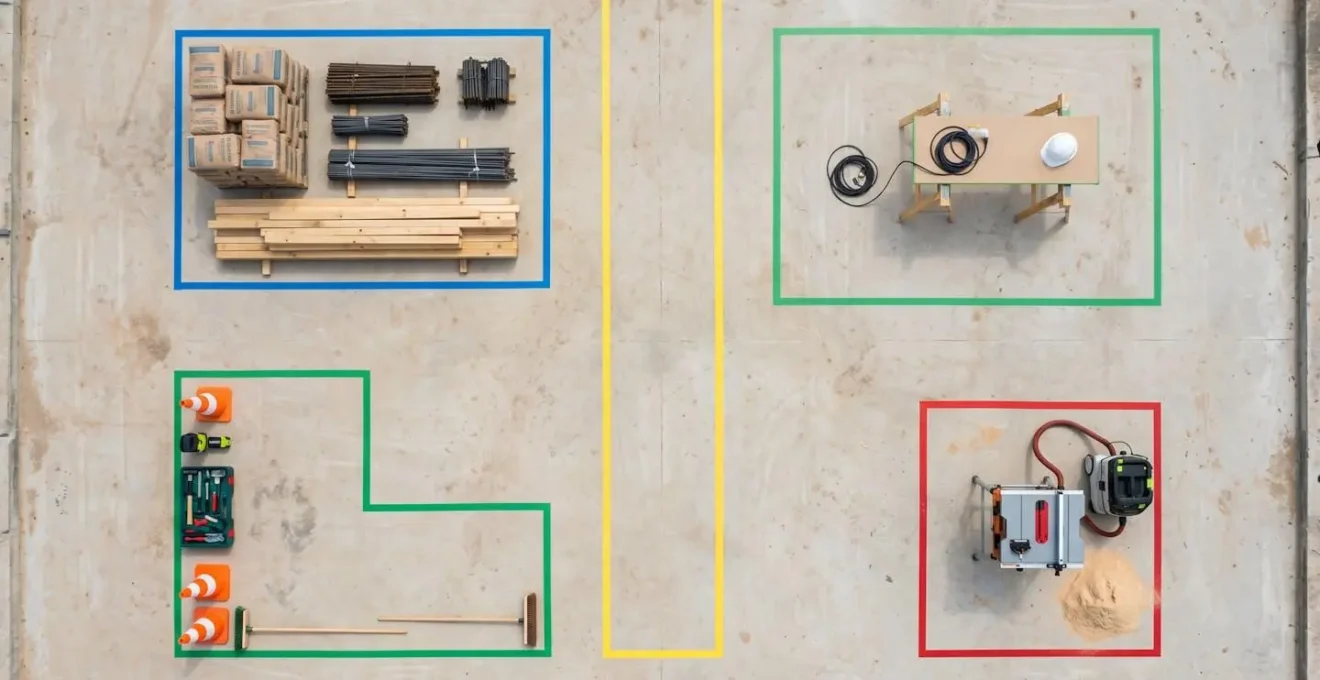

L’impact d’une telle organisation est radical, comme le démontre la comparaison entre un chantier anarchique et un chantier avec un zonage clair.
Ce tableau comparatif illustre l’impact financier et temporel d’une gestion organisée du stockage par rapport à une approche anarchique. Les données sont basées sur des observations de chantiers de rénovation de taille moyenne.
| Critère | Stockage anarchique | Zonage organisé |
|---|---|---|
| Retard moyen généré | 3 semaines | 0 jour |
| Surface mobilisée | 30-40% de l’espace | 10% (zone tampon) |
| Conflits entre artisans | 2-3 par semaine | 0-1 par mois |
| Surcoût livraisons | 0€ (tout stocké) | 200-400€ |
| Coût retards induits | 2000-5000€ | 0€ |
visual hierarchy > atmospheric cleanliness. »/>
Le surcoût lié à des livraisons fractionnées dans un zonage organisé est largement compensé par l’absence de retards et de conflits. En imposant ce plan, vous ne contraignez pas les artisans, vous leur permettez de travailler plus efficacement. Vous transformez un espace chaotique en une petite usine optimisée.
Peintre avant ou après le parquet : le dilemme éternel enfin tranché par les pros
C’est la question qui divise les bricoleurs du dimanche et même certains professionnels : faut-il poser le parquet avant ou après la peinture ? Peindre d’abord évite de tacher le bois neuf, mais la pose du parquet risque d’abîmer les murs fraîchement peints. Poser le parquet en premier facilite la jonction avec les murs, mais expose le sol aux projections de peinture et aux chutes d’outils. Il n’y a pas une seule bonne réponse, mais il existe une séquence professionnelle qui minimise les risques et les reprises, réduisant les dommages croisés de 75%.
Cette méthode « hybride », appliquée par les entreprises de rénovation aguerries, se déroule en quatre temps et combine le meilleur des deux mondes :
- Pose du parquet brut : Le parquet est posé sur une chape propre et sèche, mais sans aucune finition (ni vitrificateur, ni huile, ni cire). Les découpes et ajustements sont faits à ce stade.
- Protection intégrale du sol : Le parquet brut est ensuite recouvert d’un film polyane étanche, puis de plaques rigides de protection (type OSB ou carton renforcé). C’est une étape cruciale qui représente un faible coût (environ 150€ pour 100m²) au regard des dégâts potentiels.
- Peinture complète : Avec le sol parfaitement protégé, le peintre peut intervenir sereinement pour appliquer la sous-couche et les deux couches de finition sur les murs et les plafonds.
- Finalisation croisée : Une fois la peinture sèche, les protections sont retirées. Le parqueteur revient pour poser les plinthes (qui masqueront le joint de dilatation et les éventuels petits défauts de peinture au ras du sol) et appliquer la finition sur le parquet. Le peintre effectue ensuite les retouches finales au-dessus des plinthes.
Cette séquence peut sembler plus complexe, mais elle est en réalité la plus efficace et la plus rentable. Elle évite les nettoyages fastidieux et les réparations coûteuses. En suivant cette logique, vous pouvez réaliser une économie non négligeable. Selon les données du marché de la rénovation, une bonne coordination sur ce point précis peut représenter entre 800€ et 1200€ d’économie moyenne sur un chantier de 100m², en évitant les reprises et les litiges.
Comment gérer un artisan qui sous-traite votre chantier sans vous prévenir ?
Vous avez signé un devis avec un artisan en qui vous avez confiance, et un matin, vous découvrez une équipe inconnue sur votre chantier. C’est une situation déstabilisante et malheureusement fréquente. La sous-traitance est une pratique légale et courante dans le bâtiment ; les chiffres 2024 de la Fédération Française du Bâtiment montrent un secteur composé de 440 000 entreprises, dont 94% sont artisanales et ont souvent recours à des partenaires pour gérer les pics d’activité. Le problème ne vient pas de la sous-traitance elle-même, mais de son absence de déclaration.
Une sous-traitance non déclarée vous expose à des risques majeurs. L’intervenant inconnu est-il assuré ? Possède-t-il une assurance décennale valide ? En cas de malfaçon, qui sera votre interlocuteur ? Votre contrat est avec l’artisan principal, qui reste le seul responsable légal vis-à-vis de vous. Cependant, sans clarification, la situation peut vite devenir un casse-tête juridique. Il est donc impératif d’agir avec méthode et calme, sans créer de conflit frontal immédiat.
Votre objectif est simple : obtenir la transparence et la sécurité juridique. Ne laissez pas la situation s’envenimer. Voici la procédure à suivre pour reprendre le contrôle en douceur mais fermement.
Votre plan d’action face à une sous-traitance non déclarée
- Convoquez une réunion sous 48h : Contactez votre artisan et utilisez une phrase neutre comme : « J’ai besoin que nous fassions un point rapide sur l’organisation du chantier ».
- Demandez les présentations : Sur place, demandez calmement à votre artisan : « Pouvez-vous me présenter l’équipe qui intervient actuellement sur le chantier ? ».
- Exigez les assurances : Une fois la sous-traitance admise, exigez les attestations d’assurance RC Pro et décennale du sous-traitant, avec une deadline de 24 heures. C’est votre droit le plus strict.
- Vérifiez la validité : Ne vous contentez pas du papier. Contactez l’assureur ou vérifiez sur le site de l’organisme professionnel (chambre de métiers, syndicat) que les assurances sont bien en cours de validité.
- Officialisez par un avenant : Proposez à votre artisan un avenant simple au devis initial, qui mentionne le nom et les assurances du sous-traitant et inclut une clause de responsabilité solidaire. Cela vous protège.
- En cas de refus, agissez : Si l’artisan refuse de fournir les documents ou de signer l’avenant, stoppez immédiatement les paiements et consultez un juriste spécialisé en droit de la construction. Une simple consultation (150-250€) peut vous éviter des milliers d’euros de problèmes.
Comment mener une réunion de chantier de 30 minutes qui règle 90% des problèmes ?
Les réunions de chantier qui s’éternisent en un flot de reproches et de justifications sont une perte de temps pour tout le monde. Une réunion efficace n’est pas un tribunal, mais un point de synchronisation rapide et orienté solutions. Pour qu’elle soit productive, elle doit être courte, structurée, et utiliser des méthodes qui forcent la collaboration. Oubliez le tour de table classique où chacun expose ses problèmes. Adoptez des techniques de coordination professionnelles.
La première méthode est le « tour de table inversé ». Au lieu de commencer par le premier intervenant de la semaine (ex: le plombier), vous commencez par le dernier (ex: le peintre). Le peintre exprime ses besoins et ses prérequis à celui qui le précède, le plaquiste : « Pour que je puisse commencer lundi, j’ai besoin que tous les murs soient poncés et propres vendredi soir ». Le plaquiste se tourne alors vers l’électricien, et ainsi de suite. Cette inversion crée une chaîne de responsabilité naturelle et orientée vers l’objectif final.
La seconde méthode est le « Pre-Mortem ». Posez cette question simple à toute l’équipe : « Imaginons que nous sommes vendredi prochain et que la semaine a été un échec total. Que s’est-il passé ? ». Cette projection mentale permet de débusquer les risques cachés, les non-dits et les points de blocage potentiels (une livraison incertaine, un outil manquant, un doute technique) avant qu’ils ne surviennent. Sur des chantiers suivis, cette approche a permis d’identifier 85% des risques en amont.
visual organization system > professional atmosphere. »/>
Pour supporter ces méthodes, utilisez un support visuel partagé : un grand plan du chantier affiché au mur. Utilisez des post-its de différentes couleurs pour matérialiser les points discutés (rouge pour un blocage technique, bleu pour un point de planning, etc.). Cela rend les décisions visibles et incontestables. Une réunion bien menée suit un ordre du jour précis et chronométré :
- 0-5 min : Tour de table inversé pour définir les besoins de la semaine.
- 5-10 min : Session « Pre-Mortem » pour identifier les risques.
- 10-20 min : Validation du planning de la semaine sur le plan visuel et résolution des points de blocage.
- 20-25 min : Coordination des livraisons et confirmation des zones de stockage.
- 25-30 min : Synthèse orale des actions, avec un responsable et une deadline pour chaque tâche.
Fenêtres ou Placo : quelle tâche retarde tout le reste si elle prend 2 jours de retard ?
Dans un planning de chantier, toutes les tâches n’ont pas le même poids. Certaines peuvent prendre quelques jours de retard sans grande conséquence, tandis que d’autres, même avec un retard minime, déclenchent un effet domino dévastateur. Ces tâches critiques sont sur le « chemin critique » de votre projet. Votre rôle d’OPC est de les identifier et de les sanctuariser. Sur un chantier de rénovation de 100m², la tâche la plus critique n’est souvent pas celle que l’on croit. Entre les fenêtres et le Placo, le choix est sans appel : la pose des fenêtres.
Pourquoi ? Parce que la pose des menuiseries extérieures conditionne le « clos-couvert ». C’est le moment où votre chantier devient étanche à l’eau et à l’air. Sans cette étanchéité, il est techniquement impossible ou extrêmement risqué de démarrer les corps d’état du second œuvre. Le placo craint l’humidité, les installations électriques ne peuvent être faites en sécurité dans un lieu exposé aux intempéries, et les revêtements de sol seraient immédiatement endommagés.
Une analyse portant sur des milliers de chantiers est formelle : un retard de 2 jours sur la POSE des fenêtres est rattrapable. Mais un retard de 2 jours sur la COMMANDE, qui vous fait rater un créneau de production chez le fabricant, peut entraîner 6 à 8 semaines de décalage sur la livraison. Cet unique retard bloque ensuite tout le reste de la chaîne. La cascade est classique : 6 semaines de retard sur les fenêtres entraînent un décalage équivalent pour le plaquiste, qui lui-même retarde le peintre, etc. Un petit grain de sable au début se transforme en 2 mois de retard à la fin.
Ce tableau, basé sur l’analyse des dépendances entre corps d’état, illustre l’impact variable des retards.
| Corps d’état | Marge de retard tolérable | Impact si dépassement | Dépendances bloquées |
|---|---|---|---|
| Fenêtres | 0 jour | 6-8 semaines | Tous second œuvre |
| Placo | 3-5 jours | 2 semaines | Peinture, électricité finale |
| Électricité | 7 jours | 1 semaine | Placo finition, peinture |
| Plomberie | 7 jours | 1 semaine | Carrelage, cuisine |
| Peinture | 10 jours | 0 (fin de chaîne) | Aucune |
À retenir
- Le contrat est votre meilleur outil : Tout ce qui n’est pas écrit n’existe pas. Formalisez les responsabilités (nettoyage, sécurité, sous-traitance) pour éviter les litiges.
- Anticipez les points de friction : Le stockage, les temps de séchage et les interactions entre artisans ne sont pas des imprévus, mais des certitudes. Planifiez-les.
- Identifiez et protégez le chemin critique : Concentrez votre énergie sur les quelques tâches (commande des fenêtres, séchage de la chape) dont le moindre retard paralyse tout le reste du chantier.
Comment créer un rétroplanning réaliste qui tient compte du temps de séchage de la chape ?
Construire un rétroplanning est l’acte fondateur de la coordination. Mais un planning qui ignore les temps incompressibles et les aléas est un document de fiction qui vous mènera droit à la déception. L’un des pièges les plus courants est de sous-estimer, voire d’ignorer, le temps de séchage de la chape. On se base souvent sur une durée théorique d’une semaine par centimètre d’épaisseur, mais cette règle ne tient pas compte de l’humidité ambiante, de la ventilation ou de la saison. C’est une erreur fondamentale, car poser un revêtement sur une chape encore humide garantit des malfaçons graves (décollement du carrelage, moisissures sous le parquet).
Les statistiques nationales de la construction sont éloquentes : sur les 269 700 logements mis en chantier récemment, près de 33% des retards étaient liés à une mauvaise anticipation des temps de séchage. Un planning réaliste ne se base pas sur des durées théoriques, mais sur des tests objectifs et des tampons de sécurité. Le déclenchement de la pose des sols ne doit pas être conditionné par une date, mais par la validation d’un test simple : scotchez un morceau de film polyane de 50×50 cm sur la chape. Si après 24 heures, de la condensation apparaît sous le film, la chape n’est pas sèche. Point final.
Pour construire votre rétroplanning, adoptez la méthode des « vagues successives », qui mélange précision à court terme et flexibilité à long terme. Votre planning doit intégrer ces principes :
- Planification détaillée (1-2 semaines) : Planifiez uniquement les deux prochaines semaines avec un niveau de détail élevé (qui fait quoi, quel jour).
- Jalons principaux (3-4 semaines) : Pour les semaines suivantes, définissez seulement les grands jalons (ex: « fin du placo », « début peinture »).
- Tampons obligatoires : Pour le séchage de la chape, prévoyez la durée théorique (ex: 21 jours) et ajoutez systématiquement un tampon de sécurité de 5 à 7 jours pour les aléas climatiques.
- Plan B : Prévoyez des tâches alternatives. Si le séchage de la chape prend du retard, que peuvent faire les autres artisans ? (ex: peinture des plafonds, préparation des murs, travaux électriques en hauteur).
Ce n’est qu’en intégrant ces marges et ces points de contrôle que votre planning passera du statut de « liste de souhaits » à celui d’un véritable outil de pilotage. Vous ne subissez plus les temps morts, vous les gérez.
En appliquant ces méthodes, vous ne vous contentez pas de gérer un chantier ; vous le pilotez. Vous cessez d’être un simple client pour devenir un maître d’ouvrage éclairé, capable d’anticiper, de décider et de faire respecter un cadre qui sert l’intérêt de tous. Pour mettre en pratique ces conseils et reprendre le contrôle définitif de votre projet, l’étape suivante consiste à formaliser ces règles dans vos contrats et à animer votre première réunion de chantier structurée.
