Vue aérienne d'un terrain avec plans d'architecte et documents réglementaires du PLU en cours d'analyse
Publié le 15 mars 2024

En résumé :

  • Le Plan Local d’Urbanisme (PLU) n’est pas une contrainte, mais un code qui, une fois déchiffré, révèle le potentiel de construction et de valorisation de votre bien.
  • La valeur d’un terrain ne réside pas seulement dans sa surface, mais dans l’optimisation de règles clés : Coefficient d’Emprise au Sol (CES), hauteur, et implantation par rapport aux limites.
  • Anticiper les évolutions du PLU et comprendre les subtilités des zones (notamment les zones AU) est la stratégie gagnante pour un investissement à long terme.
  • Obtenir un permis, même en zone complexe, repose sur une analyse amont rigoureuse et une collaboration stratégique avec les services instructeurs.

Face à votre terrain, vous ressentez cette frustration : un espace qui semble vaste, mais que les règles d’urbanisme paraissent geler. Chaque propriétaire ou investisseur a connu ce sentiment d’être limité par un document administratif dense et complexe, le Plan Local d’Urbanisme (PLU). La réaction commune est de voir le PLU comme un catalogue d’interdictions, un frein à tout projet d’extension, de division ou de construction neuve. On se contente souvent de vérifier le zonage et le Coefficient d’Emprise au Sol (CES), en concluant, parfois à tort, que le potentiel est nul.

Pourtant, cette approche est une erreur stratégique. Et si la véritable clé n’était pas de subir le règlement, mais de le lire comme un expert, d’en déceler les failles, les exceptions et les « jokers » réglementaires ? Un PLU n’est pas un mur, c’est un langage. Apprendre à le parler couramment permet de transformer des contraintes apparentes en leviers de création de valeur. Il s’agit de passer d’une lecture passive à une lecture stratégique pour débusquer les mètres carrés constructibles que personne d’autre ne voit.

Cet article n’est pas une simple liste des règles du PLU. C’est un guide de décryptage opérationnel. Nous allons analyser, point par point, les articles clés qui régissent le droit à bâtir. De l’emprise au sol à la hauteur, des zones à risque aux secteurs protégés, vous apprendrez à identifier les opportunités cachées et à construire un dossier solide pour maximiser le potentiel de votre parcelle.

Pour naviguer efficacement à travers les arcanes de l’urbanisme, cet article est structuré pour vous guider pas à pas. Le sommaire ci-dessous vous permettra d’accéder directement aux points stratégiques qui vous aideront à révéler la valeur cachée de votre terrain.

CES et pleine terre : comment maximiser la construction sans bétonner tout le jardin ?

Le premier réflexe pour évaluer un potentiel constructible est de regarder le Coefficient d’Emprise au Sol (CES). Cette règle, qui définit la surface maximale que les constructions peuvent occuper au sol, est souvent perçue comme un couperet. En France, selon les zones urbaines, le CES varie généralement entre 0,2 et 0,4, signifiant que 20% à 40% de la parcelle peut être construite. Cependant, s’arrêter à ce simple calcul est une erreur d’analyse. La clé est de comprendre ce qui constitue, ou non, de l’emprise au sol.

La distinction fondamentale à maîtriser est celle entre l’emprise au sol et la surface de plancher. L’emprise au sol correspond à la projection verticale du volume de la construction, tous débords et surplombs inclus. La surface de plancher, elle, calcule la somme des surfaces des niveaux clos et couverts. Un balcon ou une terrasse non close peut ne pas générer de surface de plancher, mais bien de l’emprise au sol. L’enjeu est donc de décortiquer le lexique de votre PLU, car chaque commune peut avoir sa propre définition. Certaines excluent les piscines, les terrasses de plain-pied ou les simples débords de toiture du calcul du CES.

La maximisation de votre projet passe par un arbitrage réglementaire fin. Il faut identifier toutes les surfaces « gratuites » en termes d’emprise. Une pergola non close, un abri de jardin de moins de 5m², ou encore des constructions en sous-sol peuvent, selon les PLU, être des leviers pour ajouter des fonctionnalités sans consommer le précieux CES. La conservation d’espaces de pleine terre n’est plus une contrainte subie mais un élément de conception stratégique pour équilibrer densité et qualité de vie.

Hauteur au faîtage ou à l’égout : quelle règle limite votre projet d’étage ?

Après l’emprise horizontale vient le potentiel vertical. La hauteur autorisée est le deuxième pilier de votre droit à bâtir, déterminant la possibilité de créer un étage ou d’optimiser les combles. Ici encore, une lecture superficielle du PLU peut mener à des conclusions erronées. La règle ne se limite pas à un chiffre en mètres ; elle précise son point de mesure : hauteur à l’égout du toit ou au faîtage.

La hauteur à l’égout se mesure à la base de la toiture, tandis que la hauteur au faîtage se mesure au point le plus haut du toit. Une règle fixée à « 7m à l’égout et 11m au faîtage » offre une liberté de conception bien plus grande qu’une simple limite à 7m. Cette distinction est fondamentale pour l’ingénierie de votre projet. Elle vous permet de jouer sur la forme de la toiture pour maximiser le volume habitable intérieur sans dépasser les gabarits autorisés.

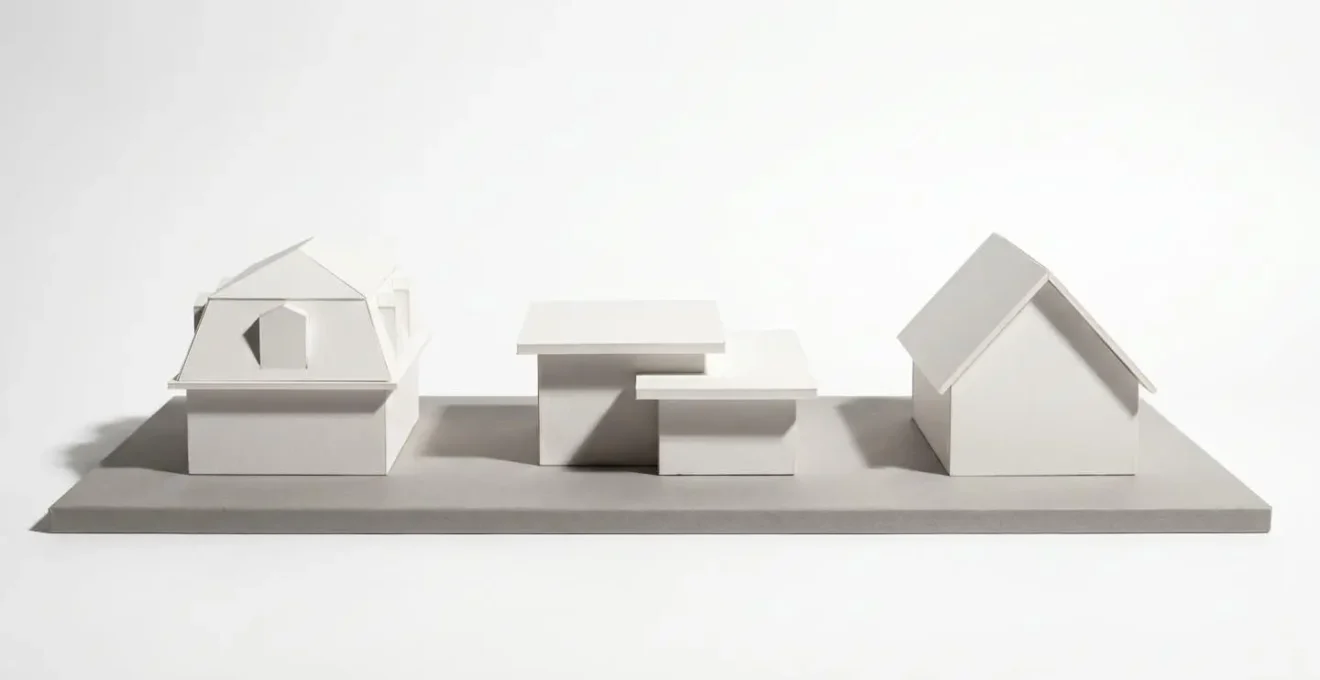

Comme le montre ce comparatif visuel, une toiture à la Mansart ou une toiture-terrasse permet de gagner de précieux mètres carrés habitables sous les 1,80m par rapport à une toiture classique à deux pans, tout en respectant les mêmes hauteurs maximales. De plus, les PLU peuvent définir la hauteur non pas en mètres mais en nombre de niveaux (R+1, R+2…). Il est alors essentiel de vérifier la définition d’un « niveau » : des combles dont la hauteur sous plafond est inférieure à 1,80m ne sont souvent pas comptabilisés comme un étage, offrant un potentiel résiduel considérable pour du rangement ou des espaces d’appoint.

L’astuce de la limite séparative : construire en limite ou à 3 mètres pour gagner de la place ?

L’implantation de la construction sur la parcelle est un choix stratégique majeur, souvent résumé à une alternative simple : soit en limite de propriété, soit en retrait. Cette décision, loin d’être anodine, conditionne l’organisation de tout le terrain et peut débloquer ou paralyser un projet de densification. Le PLU, complété par le Code civil, offre un cadre qu’il faut savoir utiliser à son avantage.

Le principe général est une implantation en retrait, typiquement à une distance équivalente à la moitié de la hauteur de la construction (H/2), avec un minimum de 3 mètres. Cependant, de nombreux PLU autorisent la construction directement sur la limite séparative. C’est un joker réglementaire puissant pour maximiser la surface constructible, notamment sur les parcelles étroites. En « collant » la construction d’un côté, on libère un espace latéral plus grand et plus exploitable de l’autre. La contrepartie est stricte : aucune vue (fenêtre, porte, etc.) ne doit être créée sur le mur en limite de propriété pour préserver l’intimité du voisin.

Cette option n’est pas toujours un droit absolu. Le tableau suivant synthétise les cas de figure courants, mais il est impératif de vérifier les spécificités de votre zone dans le PLU, car les distances peuvent varier fortement d’une commune à l’autre.

Règles d’implantation selon les situations
Situation Distance minimale Conditions particulières
Construction en limite 0 mètre Aucune ouverture côté mitoyen
Construction en retrait (règle générale) 3 mètres minimum Variable selon PLU local
Exemple Lille zone UOP4 2 mètres minimum Si retrait choisi
Exemple Nîmes zone UB7 4 mètres minimum Ou H/2 si plus contraignant

Cependant, même si le PLU l’autorise, cette stratégie a ses limites. Comme le rappelle une décision récente, il faut faire preuve de discernement. Le juge peut s’opposer à un projet qui respecte formellement le PLU mais nuit de façon démesurée au voisinage. Comme le souligne le Conseil d’État :

L’implantation d’une construction en limite séparative peut être refusée si elle a pour effet de porter gravement atteinte aux conditions d’éclairement d’un immeuble voisin

– Conseil d’État, Arrêt n° 451794 du 12 avril 2023

PPRI rouge ou bleu : peut-on encore construire en zone à risque avec des prescriptions ?

La présence d’un Plan de Prévention des Risques d’Inondation (PPRI) sur une parcelle est souvent synonyme d’arrêt de mort pour un projet de construction. Avec 1 Français sur 4 potentiellement exposé au risque d’inondation, cette contrainte est de plus en plus présente. Pourtant, là encore, une analyse binaire (constructible/inconstructible) est réductrice. Le PPRI est un document nuancé qui, s’il est bien compris, peut autoriser des projets adaptés.

Le PPRI divise le territoire en plusieurs zones selon le niveau d’aléa. La zone rouge, où le risque est fort, est généralement inconstructible pour tout nouveau projet. C’est une zone de « gel » où seules des interventions sur l’existant sont parfois tolérées. La zone blanche, quant à elle, est hors de tout risque identifié et n’ajoute pas de contrainte spécifique. La véritable opportunité se situe entre les deux : la zone bleue.

En zone bleue, le risque est jugé moyen. La construction n’y est pas interdite, mais soumise à des prescriptions. L’objectif n’est pas d’empêcher le projet, mais de garantir la sécurité des personnes et des biens. Ces conditions deviennent alors des guides de conception. Typiquement, le PPRI exigera la surélévation du premier plancher habitable (souvent de 0,50m à 1,50m au-dessus du niveau des plus hautes eaux connues), l’utilisation de matériaux résistants à l’eau en partie basse, ou encore la mise en place de dispositifs pour ne pas aggraver le risque en aval. Un projet intelligent intègre ces contraintes pour devenir plus résilient et obtient son autorisation.

Comment savoir si votre terrain va devenir constructible (ou inconstructible) l’an prochain ?

Un terrain s’analyse non seulement pour son potentiel actuel, mais aussi pour son potentiel futur. Le PLU n’est pas un document figé ; il évolue au gré des politiques d’aménagement du territoire. Anticiper ces changements est la marque d’un investisseur avisé. Il s’agit de mener une veille active pour savoir si une parcelle agricole va s’ouvrir à l’urbanisation ou si une zone pavillonnaire va être densifiée.

Cette démarche s’apparente à un travail d’enquête. La première source d’information est le Projet d’Aménagement et de Développement Durables (PADD). Ce document, qui fait partie du PLU, expose la vision politique de la commune à 10 ou 20 ans. Il ne crée pas de droit direct, mais il indique les secteurs qui ont vocation à se développer. Si votre terrain est adjacent à une zone identifiée dans le PADD comme un futur secteur d’extension urbaine, son potentiel de valeur à long terme augmente considérablement.

Pour passer de la vision à l’opérationnel, il faut surveiller les procédures de révision ou de modification du PLU, annoncées par des arrêtés municipaux et souvent relayées sur le site de la mairie. Participer aux enquêtes publiques est également un acte stratégique : c’est l’occasion de prendre connaissance des détails du projet de modification et de faire valoir ses arguments. Enfin, pour sécuriser un potentiel à court terme, le certificat d’urbanisme opérationnel (CUb) est un outil indispensable. Une fois obtenu, il fige les règles d’urbanisme applicables à votre terrain pour une durée de 18 mois, vous protégeant ainsi d’un éventuel durcissement du règlement.

Plan d’audit pour anticiper l’évolution du PLU

  1. Points de contact : Identifiez et consultez régulièrement les sources d’information officielles : site web de la mairie, affichage légal, et comptes-rendus des conseils municipaux.
  2. Collecte de documents : Récupérez le PADD actuel pour comprendre la vision à long terme et les secteurs de développement prioritaire de la commune.
  3. Analyse de cohérence : Confrontez les orientations du PADD avec le zonage actuel de votre parcelle. Repérez les incohérences qui pourraient annoncer une future révision.
  4. Veille active : Surveillez toute annonce de procédure de « modification » ou « révision » du PLU et notez les dates des enquêtes publiques pour y participer.
  5. Plan de sécurisation : Si un projet est imminent, déposez une demande de certificat d’urbanisme opérationnel (CUb) pour figer les règles en votre faveur pendant 18 mois.

Permis tacite ou refus : comment interpréter le silence de la mairie après 2 mois ?

Le dépôt d’une demande de permis de construire marque le début d’une période d’attente souvent anxiogène. Le Code de l’urbanisme pose un principe clair : le silence gardé par l’administration pendant le délai d’instruction vaut, en théorie, acceptation. Ce délai est de deux mois pour une maison individuelle et ses annexes. Passé ce cap, on pourrait penser détenir un « permis de construire tacite ». Mais en pratique, la situation est bien plus complexe.

Ce délai de base peut être suspendu ou majoré dans de nombreux cas. Si le service instructeur vous demande des pièces complémentaires, le compteur est remis à zéro. Si votre projet se situe dans un secteur protégé (abords de monument historique, par exemple), le délai est porté à trois mois pour permettre la consultation de l’Architecte des Bâtiments de France (ABF). Une enquête publique peut également allonger la procédure. Le silence ne vaut donc accord que si le délai légal, incluant toutes ses majorations, est écoulé et qu’aucune opposition ne vous a été notifiée.

Se fier à un permis tacite sans confirmation écrite est risqué. Le seul document qui sécurise juridiquement votre projet est l’attestation de non-opposition au permis de construire. Il est impératif d’en faire la demande écrite auprès de la mairie dès l’expiration du délai d’instruction. C’est ce certificat, et non le simple silence, qui prouve votre droit à construire et vous protège contre les recours futurs. Une relance polie auprès du service urbanisme un mois après le dépôt peut aussi permettre de s’assurer que le dossier suit son cours et de désamorcer d’éventuels points de blocage.

Zone U ou Zone N : comment savoir si un terrain agricole deviendra constructible ?

L’un des fantasmes les plus courants de l’investisseur foncier est d’acquérir un terrain agricole (zone A) ou naturel (zone N) pour une bouchée de pain, en pariant sur son passage en zone constructible (zone U). Si ce scénario peut s’avérer extrêmement rentable, il relève plus de la lecture stratégique du PLU que du hasard. La clé de cette anticipation se trouve dans une catégorie de zonage intermédiaire : les zones à urbaniser (AU).

Une zone AU est un secteur à caractère naturel que la commune destine à être ouvert à l’urbanisation. C’est le sas de décompression entre les zones naturelles protégées et les zones urbaines établies. Acheter un terrain classé en AU est un signal fort de constructibilité future. Cependant, toutes les zones AU ne se valent pas. Il faut distinguer :

  • Les zones 1AU : ce sont les zones les plus intéressantes. La construction y est autorisée car les réseaux de viabilisation (eau, électricité, assainissement) existent déjà à proximité immédiate. L’urbanisation peut y être lancée rapidement.
  • Les zones 2AU : ici, la constructibilité est gelée à plus long terme. Les réseaux sont inexistants ou insuffisants, et l’ouverture à l’urbanisation nécessitera une modification ou une révision du PLU. C’est un pari sur l’avenir, plus risqué mais potentiellement plus lucratif.

Décrypter le potentiel d’un terrain agricole ou naturel revient donc à évaluer ses chances de passer un jour en zone AU, et plus précisément en 1AU. Les indices se trouvent dans le PADD, la proximité avec des zones U existantes, et les projets d’infrastructures de la collectivité. Par ailleurs, il faut savoir que des bonus de constructibilité existent. Par exemple, la loi autorise un dépassement des règles de constructibilité jusqu’à 30% pour les constructions neuves faisant preuve d’exemplarité énergétique, un levier de densification puissant à ne pas négliger.

À retenir

  • Le PLU n’est pas un obstacle, mais un ensemble de règles à maîtriser pour libérer le potentiel de construction.
  • La valeur se cache dans les détails : les définitions précises du lexique, les exceptions aux règles générales et les prescriptions spécifiques.
  • Une approche stratégique combine l’analyse du potentiel actuel (CES, hauteur, implantation) et une veille active sur le potentiel futur (évolution du PLU, zones AU).

Comment obtenir votre permis de construire du premier coup dans une zone protégée ?

Construire en zone protégée est souvent considéré comme le niveau de difficulté ultime en urbanisme. Que ce soit aux abords d’un monument historique, dans un Site Patrimonial Remarquable (SPR) ou un site classé, la procédure se complexifie et l’avis de l’Architecte des Bâtiments de France (ABF) devient un facteur déterminant. Le secret de la réussite n’est pas de combattre cette contrainte, mais de l’intégrer en amont et de collaborer.

L’erreur classique est de concevoir son projet dans son coin et de le soumettre « pour voir ». Cette approche mène quasi systématiquement à un refus ou à une demande de modifications drastiques. La bonne méthode est inverse : avant même de dessiner le premier trait, il faut comprendre la nature de la protection et les attentes de l’ABF. Chaque type de protection a sa propre logique, comme le montre ce tableau récapitulatif.

Le dialogue est la clé. Il est fortement recommandé de solliciter un rendez-vous avec l’ABF très en amont, avec une simple esquisse et un plan de situation. L’objectif de cette rencontre n’est pas de défendre un projet fini, mais de poser des questions : quelle est l’histoire du lieu ? Quels sont les matériaux, les couleurs, les formes de toiture qui caractérisent le paysage ? Quelle est la « logique patrimoniale » du secteur ? En montrant que vous cherchez à comprendre et à respecter le contexte, vous transformez l’ABF d’un censeur en un partenaire. Votre projet a alors de bien plus grandes chances d’être perçu comme une insertion réussie plutôt qu’une agression.

Types de protections patrimoniales et leurs exigences
Type de protection Périmètre Exigence principale
Abords monument historique 500 mètres Co-visibilité avec le monument
Site Patrimonial Remarquable Variable Intégration dans tissu urbain
Site classé Zone définie Protection du paysage

La réussite d’un projet en secteur protégé dépend moins de l’audace architecturale que de la finesse de son intégration dans un contexte patrimonial sensible.

Vous possédez maintenant les clés de lecture pour transformer le PLU en un allié de votre projet. L’étape suivante consiste à appliquer cette grille d’analyse à votre propre parcelle pour en révéler tout le potentiel et construire un dossier qui anticipe les questions et maximise vos chances de succès.

Questions fréquentes sur le décryptage du PLU

Le silence de la mairie après 2 mois vaut-il automatiquement acceptation ?

Pas toujours. Le délai peut être suspendu en cas de dossier incomplet, de consultation de l’ABF ou d’enquête publique. Il est crucial de vérifier les notifications reçues pour connaître le délai exact applicable à votre dossier.

Comment sécuriser un permis tacite ?

Demandez impérativement une attestation de non-opposition au permis de construire en mairie. C’est le seul document qui prouve juridiquement votre droit à construire et sécurise réellement le projet face aux tiers.

Quand relancer le service instructeur ?

Une relance polie par mail ou téléphone, environ un mois après le dépôt du dossier, est une bonne pratique. Elle permet de s’enquérir de l’état d’avancement et de répondre proactivement à d’éventuelles questions, sans paraître insistant.

Rédigé par Sophie Delacroix, Architecte DPLG diplômée de l'École Nationale Supérieure d'Architecture de Versailles. Elle cumule 15 années de pratique en agence et en libéral sur des projets d'extension et de construction neuve. Elle maîtrise les subtilités des PLU et les recours administratifs.
